南昌市鳳凰洲四期路網工程項目部下轄四條道路工程,分別為:南昌市鳳凰洲紅谷北大道道路工程、南昌市鳳凰洲皇姑南路道路工程、南昌市鳳凰洲贛江北路道路工程、南昌市鳳凰洲沙河路道路工程。路網四條道路全長約6.5公里,總投資估算1.2億元,該項目對完善鳳凰洲道路路網工程、加快鳳凰洲區域設施建設具有十分重要的意義。
南昌市四期路網工程自2014年10月份開工以來,經過近五個月的施工建設,工程已步入正軌,整個項目處于可控狀態。截至到2015年3月初,整個路網工程的進度情況如下:

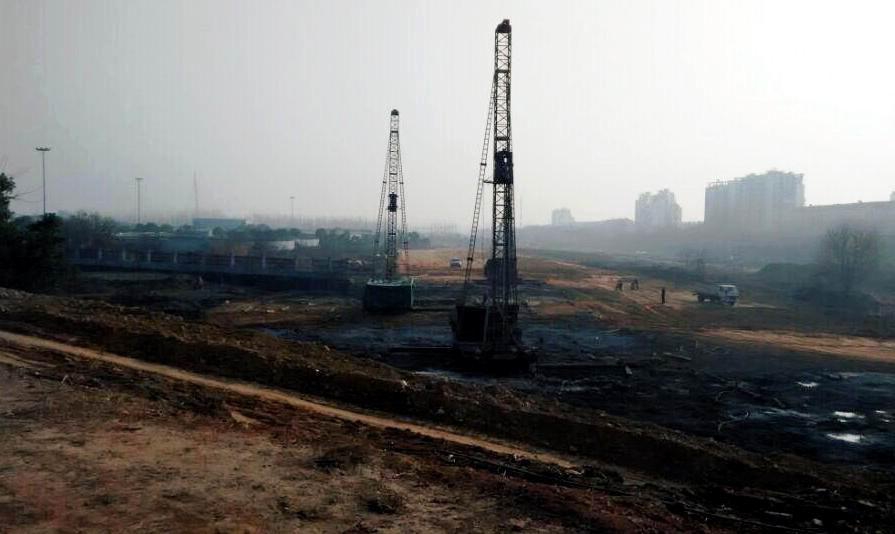

1、紅谷北大道:土方挖運6.5萬m3、路基填土2萬m3、高壓旋噴樁4.6萬m、雨水管安裝600m、污水管安裝1000m、檢查井30座、級配碎石攤鋪2000 m3、水穩攤鋪1500 m3、瀝青攤鋪3600 m2,其中規劃四路至規劃一路段已于2014年12月10日通車。
2、皇姑南路:跨烏沙河橋梁工程鋼棧橋搭設145m、鉆孔灌注樁8根;道路工程淤泥清運2萬m3、路基填方3萬m3、高壓旋噴樁3.5萬m、碎石填筑3000 m2;
2015年是南昌市鳳凰洲四期路網工程的關鍵一年,項目也進入一個建設高峰期,項目部接下來的工作重點在以下幾點:
1、贛江北路、沙河路施工班組進場的前期工作已完成,年后將陸續進場進行開工建設,項目部將部署安排人員和設備進行對接工作,保障施工順利進行。
2、加強與業主、監理單位的交流和溝通,盡早克服拆遷不到位、地下管線遷移等問題,減少對施工進度的影響,及時調整施工進度橫道圖,使進度始終處于可控狀態。
3、對施工現場質量、安全、文明施工進行定期和不定期巡查,落實責任,加大獎懲力度,把項目做成安全無事故、文明創優的精品工程來!
